Dlaczego montaż płyt na stalowej hali wymaga pracy w odpowiednim oknie pogodowym

Dlaczego montaż płyt na stalowej hali wymaga pracy w odpowiednim oknie pogodowym

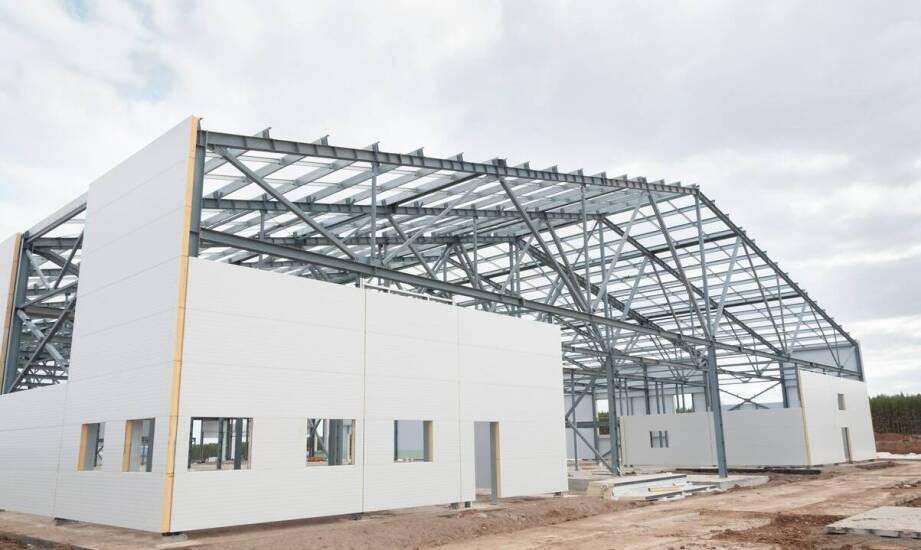

Ekipa montażowa rozkłada pierwsze elementy obudowy na stalowej ramie przygotowanej pod nową halę. Po dwóch godzinach intensywnej pracy wiatr niespodziewanie nasila się do 8 m/s, a temperatura otoczenia spada o kilka stopni. Kierownik budowy natychmiast wstrzymuje podnoszenie kolejnych segmentów i zleca dodatkowe zabezpieczenie dociętych już partii materiału. Dalsza praca w pogarszających się warunkach atmosferycznych grozi uszkodzeniem precyzyjnych zamków i trwałym zawilgoceniem warstwy izolacyjnej. Ten krótki scenariusz z życia placu budowy pokazuje, że harmonogram prac musi ściśle odpowiadać aktualnym prognozom meteorologicznym. Otwierające się okno pogodowe wyznacza rytm robót, a każda decyzja wpływa na późniejszą izolacyjność całego obiektu przemysłowego.

Pierwsze etapy mocowania na stalowym ruszcie

Rozładunek elementów wielkogabarytowych na placu budowy odbywa się z użyciem nowoczesnego dźwigu oraz specjalistycznych pasów ochronnych o odpowiedniej szerokości. Panele ścienne układa się na przygotowanych wcześniej drewnianych podkładkach w odległości nie większej niż 20–30 metrów od docelowego miejsca wbudowania. Taka organizacja przestrzeni roboczej optymalizuje czas przenoszenia paczek i skutecznie ogranicza ryzyko mechanicznych zarysowań zewnętrznej okładziny. Pierwsza zamocowana sztuka decyduje o ostatecznej geometrii całej ściany. Musi ona zostać idealnie wypoziomowana i mocno przytwierdzona do głównych słupów nośnych hali. Wyznacza tym samym pionowy kierunek oraz dokładny kąt styku dla wszystkich kolejnych modułów nakładanych w tym samym rzędzie.

Działania rozpoczyna się zawsze od stref najbardziej narażonych na uderzenia wiatru, czyli od zewnętrznych narożników budynku oraz partii przyziemia. W tych newralgicznych miejscach oddziaływanie sił natury osiąga najwyższe wartości, dlatego najmniejsze odchylenie od pionu natychmiast przenosi się na wyższe kondygnacje i uniemożliwia prawidłowe domknięcie połączeń. Przemyślane zaplanowanie ścieżki montażowej pozwala brygadzie zachować niezbędną płynność działania nawet przy narastającym zachmurzeniu i ryzyku przelotnych opadów deszczu.

Zależność tempa robót od warunków atmosferycznych

Parametry powietrza bezwzględnie warunkują bezpieczeństwo robót wysokościowych. Porywy wiatru powyżej 9 m/s wykluczają precyzyjne pozycjonowanie wielkometrowych paneli, które zachowują się w powietrzu jak ogromny żagiel. Przy wilgotności rosnącej powyżej 80% specjalistyczne kleje dekarskie oraz butylowe taśmy uszczelniające gwałtownie tracą swoją fabryczną przyczepność do gładkiego metalu. Spadek temperatury poniżej +5°C znacząco wydłuża czas chemicznego wiązania mas aplikowanych głęboko w szczelinach. Doświadczeni inżynierowie dzielą więc proces zamykania elewacji na krótsze, w pełni kontrolowane etapy dostosowane do aury.

Początkowo realizuje się montaż nośny w osłoniętych fragmentach bryły budynku. Następnie pracownicy przechodzą do nakładania izolacji uzupełniającej i mocowania obróbek blacharskich wokół okien czy bram rolowanych. Wykonawcy zabezpieczają otwarte zamki folią paroizolacyjną i mocnymi taśmami samoprzylepnymi jeszcze przed opuszczeniem placu budowy. Chroni to wrażliwy na wilgoć rdzeń przed poranną kondensacją pary wodnej. Planując kompleksowy montaż płyt warstwowych w Wielkopolsce, firma Szymex-Bud wnikliwie analizuje układ przestrzenny każdej nowej inwestycji. Sprzęt podnośnikowy oraz palety z izolatorem rozmieszcza się w zasięgu jednego płynnego obrotu ramienia maszyny. Przestoje wymuszone nagłą zmianą pogody ulegają dzięki temu skróceniu, a ludzie szybko wznawiają proces zaraz po ustabilizowaniu się warunków.

Znaczenie szczelności i eliminacja popularnych błędów

Detale uszczelnień decydują o wieloletniej odporności hali na skrajne zjawiska pogodowe. Przy długich stykach podłużnych pomiędzy poszczególnymi panelami wykorzystuje się rozprężne taśmy poliuretanowe o szerokości minimum 20 milimetrów. Zachowują one wysoką elastyczność w szerokim przedziale temperatur, reagując odpowiednio na silne mrozy oraz letnie nagrzewanie powierzchni do wartości przekraczających +50°C. Skomplikowane narożniki oraz wszelkie przebicia przez obudowę wymagają montażu dedykowanych elementów z grubej blachy powlekanej z zakładami wynoszącymi od 80 do 100 milimetrów. Zastosowane wkręty samowiercące dopasowuje się ściśle do nośności i grubości profili zimnogiętych.

Wulkanizowane podkładki z syntetycznej gumy EPDM umieszczone pod główką łącznika blokują dostęp deszczówki do głębszych warstw ocieplenia i chronią perforowaną powłokę przed wczesną korozją. Na dużych połaciach dachowych poszycie układa się bezwzględnie w kierunku przeciwnym do wektora dominujących w danym rejonie wiatrów, co drastycznie zmniejsza ryzyko wtłaczania wody pod krawędź okapu. Zbyt optymistyczne domknięcie dużych fragmentów elewacji bez rygorystycznej kontroli każdego docisku stanowi powszechną przyczynę późniejszych usterek. Pominięcie niezbędnych szczelin dylatacyjnych sprawia, że sztywno połączone moduły ulegają silnym odkształceniom pod wpływem słońca. Brak elastycznych taśm w ukrytych punktach obnaża słabości konstrukcji już podczas pierwszej poważnej ulewy. Stabilność termiczna stalowego pawilonu wynika wprost z przestrzegania wąskich okien pogodowych i staranności przy docieplaniu krawędzi, a nie wyłącznie z nominalnej grubości użytego panelu.
